改造线路319公里!威海供电公司积极备战迎峰度夏
为保障正常电力供应,国网威海供电公司积极组织人员对辖区内重要线路和输变电设备进行特巡和检查,及时处理发现的问题,确保威海电网迎峰度夏期间安全稳定运行。

7月4日,荣成市供电公司负责迎峰度夏重点项目三环片区电网升级改造工程正在抓紧施工。荣成三环片区5万多居民,周边建有多所学校、医院,大量即将放暑假的学生在社区居住,随着夏季用电高峰到来,老旧设备无法承受过高的负荷导致故障较多。

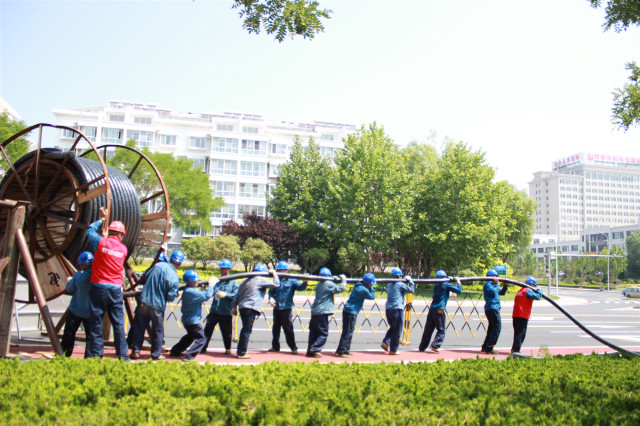

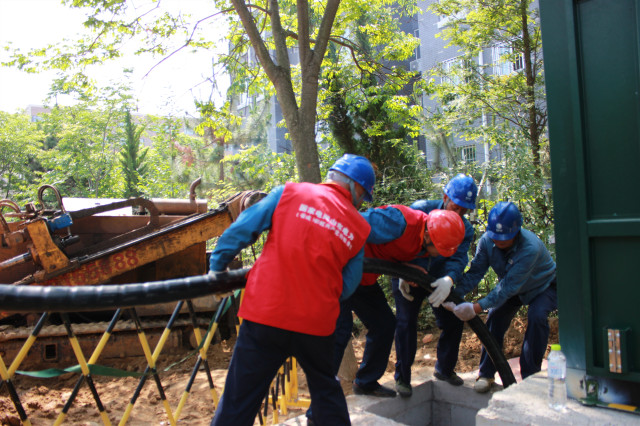

为了保障居民们能够清凉度夏,从4月份开始,工作人员每天坚守岗位,早进场,晚收工,歇人不歇设备,冒着高温加紧作业,同时对靠近学校、医院的1600多米的线路全部采用人工开挖的方式施工,避免施工噪音扰民。本次改造大约投资1300万,共涉及4条线路,入地敷设电缆5400米,并对变电站进行了升级,从20兆伏安升级到40兆伏安,目前工程已经进入收尾阶段,整体工程施工完后,供电能力将会有质的提升,将使老旧小区居民享受高质量的电力保障,从根本上解决用电紧张问题。

截至目前,国网威海供电公司积极开展“电享清凉”迎峰度夏专项行动,以市、县区域46支彩虹共产党员服务队为骨干,组织1900多名工作人员,进行线路改造、台区布点、公变增容等工程,为全市百姓清凉度夏提供保障。目前,威海供电公司已解决38条线路、31台配变重过载问题,改造10千伏线路319公里,新增配变146台,做好应对夏季用电负荷增长的准备工作。(来源:国网威海供电公司)
